一定要懂的附著式腳手架(爬架)安裝施工必須做好的16個要點

一定要懂的附著式腳手架(爬架)安裝施工必須做好的16個要點

附著式升降腳手架(俗稱爬架)是現代高層建筑施工中常用的重要設備,其安裝施工質量直接關系到工程安全和效率。為確保施工安全與質量,以下是必須做好的16個關鍵要點:

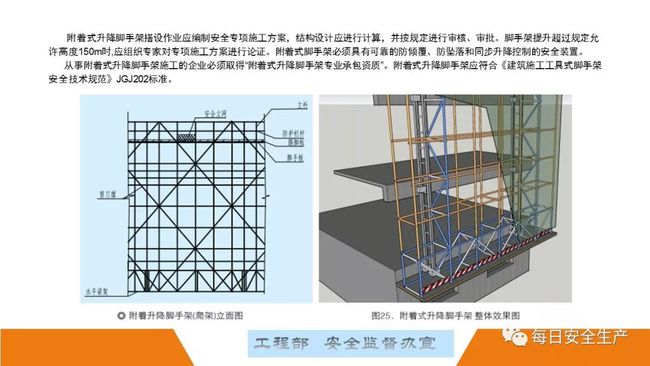

1. 方案設計與審查:施工前必須編制詳細的專項施工方案,經專家論證和審批后方可實施,確保設計符合規范要求。

2. 材料與構件檢查:所有腳手架構件、附墻支座、升降設備等必須進行進場驗收,確保無變形、銹蝕或缺陷。

3. 基礎與附墻點處理:建筑物附著點結構強度需滿足設計要求,混凝土強度達到規定值,并預埋可靠連接件。

4. 架體安裝順序:嚴格按方案順序安裝立桿、水平桿、剪刀撐等,保證整體穩定性。

5. 防墜落裝置設置:必須安裝可靠的防墜器和同步升降控制系統,防止架體意外墜落。

6. 附墻支座安裝:支座與建筑結構連接牢固,間距和數量符合設計,并使用高強度螺栓固定。

7. 安全防護措施:架體外側設置密目安全網和踢腳板,作業層滿鋪腳手板,間隙不超過規范值。

8. 電氣與控制系統:升降用電設備絕緣良好,控制系統靈敏可靠,設置過載和斷電保護。

9. 同步升降控制:升降過程中確保各點同步,偏差控制在允許范圍內,避免架體傾斜。

10. 荷載管理:嚴格控制施工荷載,禁止超載堆放材料,升降時架體上不得有人員或雜物。

11. 日常檢查與維護:施工前、升降前后對架體、連接點、安全裝置進行全面檢查,及時處理隱患。

12. 惡劣天氣應對:遇大風、雨雪等天氣時停止升降作業,并采取加固措施。

13. 人員培訓與交底:操作人員必須持證上崗,施工前進行安全技術交底,熟悉應急預案。

14. 防火與防雷措施:架體設置滅火器材,高層施工時按規范安裝防雷裝置。

15. 升降過程監控:安排專人指揮和監控升降作業,確保通訊暢通,異常情況立即停止。

16. 拆除管理:拆除時按逆序進行,設置警戒區,嚴禁拋擲構件,確保落地安全。

附著式升降腳手架的安裝施工必須嚴格遵守技術規范,強化過程控制,只有做好這16個要點,才能有效保障施工安全、提升工程質量。
